新手必看!爬架標準化管理及常見問題(下)

作者:anke001 日期:2021-02-08

常見問題及處理辦法

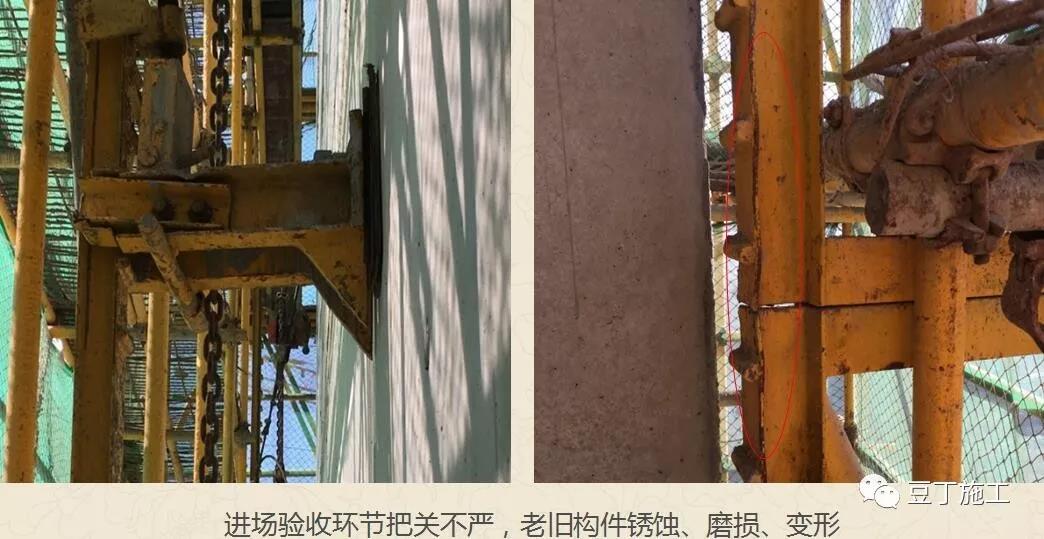

材料進場驗收

處理辦法:

嚴格按照審批過的方案中構配件類型及數量組織進場驗收,同規格、不同批次的產品不得在同一建筑中應用,老舊材料或已變形構配件不得進場。對構配件質量存疑時,應對懷疑構配件進行重點抽檢,必要時可采取破壞性試驗驗證其質量。

爬架平臺搭設

處理辦法:

爬架安裝平臺必須提前策劃、設計,其承載力、寬度及平整度應滿足方案要求;

② 建筑標準層較高時建議采用懸挑架作為爬架安裝平臺;

③ 結構混凝土強度滿足方案要求后,應第一時間卸載,將爬架荷載轉移到建筑物上。

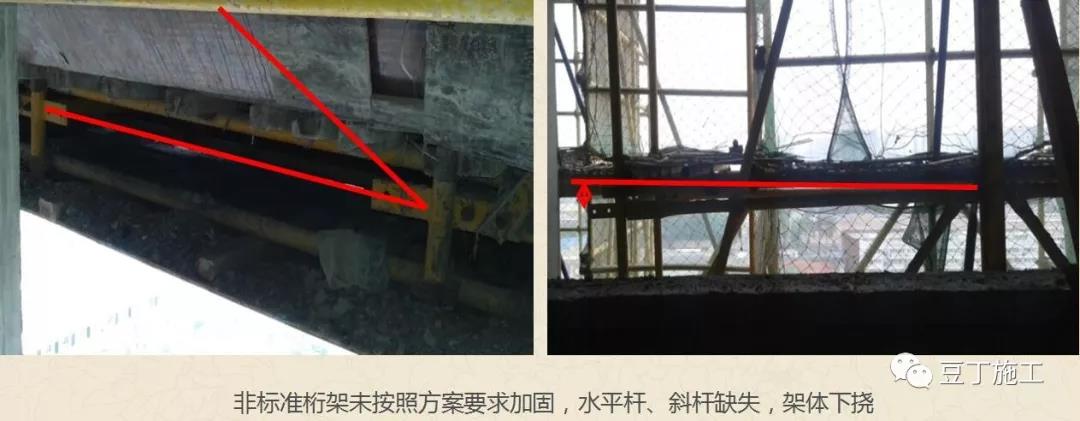

爬架水平桁架缺失

處理辦法:

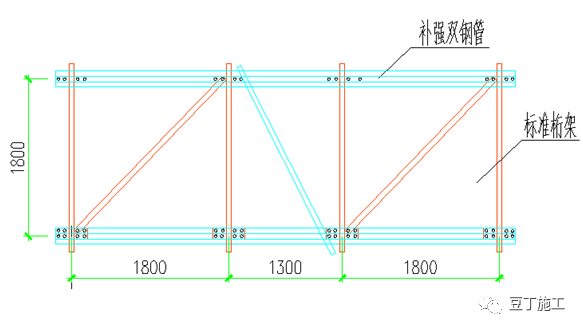

① 提前對爬架方案進行優化,非標準桁架定尺加工;

② 采用雙鋼管及斜撐加強,且水平桿與標準桁架左右各搭接一跨。

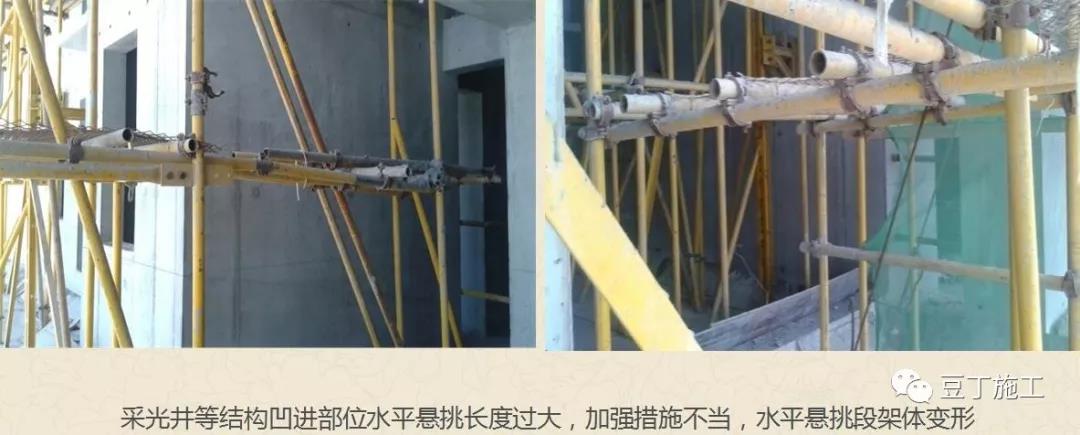

架體水平懸挑長度過大

處理辦法:

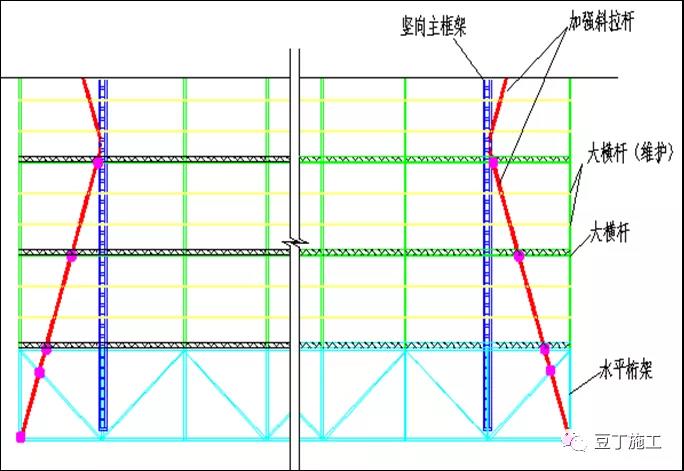

當1.2m<架體水平懸挑長度<2m時,應增設內斜撐將懸挑部分水平桁架與主框架拉結;架體水平懸挑長度>2m時,端部必須增設支座。

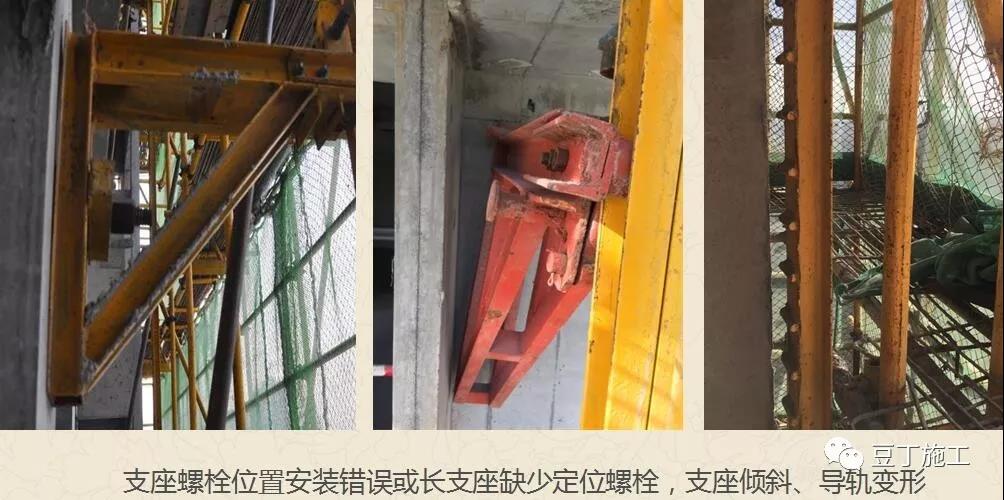

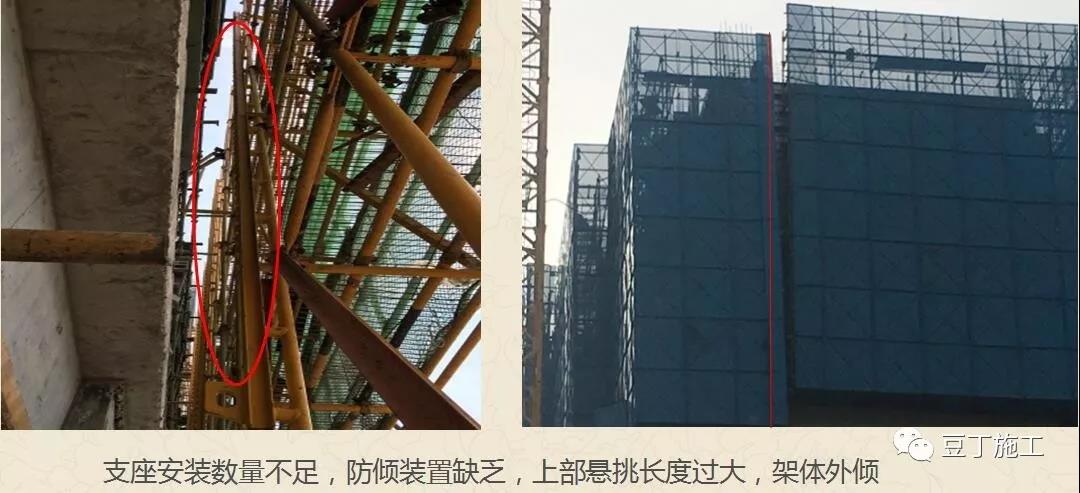

支座安裝數量不足

處理辦法:

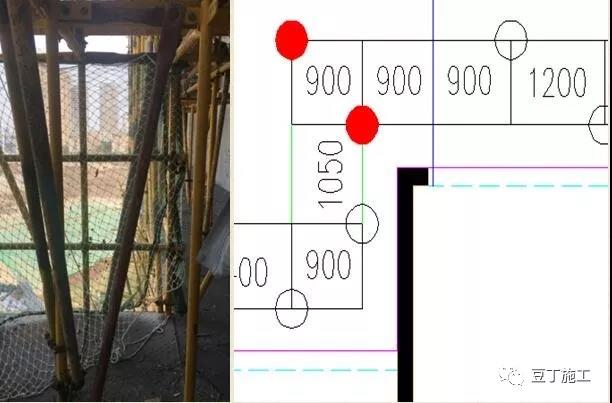

豎向主框架所覆蓋的每個樓層均應設置一道附墻支座,防傾裝置應隨支座共同安裝,特殊情況無法滿足上述要求時,應在架底增設頂墻輪或“滑橇”,懸挑部位增設連墻件臨時拉結。

長支座缺少定位措施

處理辦法:

長支座必須設置兩道螺栓且螺栓位置應盡量靠近上下兩端點,超長支座底部斜桿須設止退及固定措施。

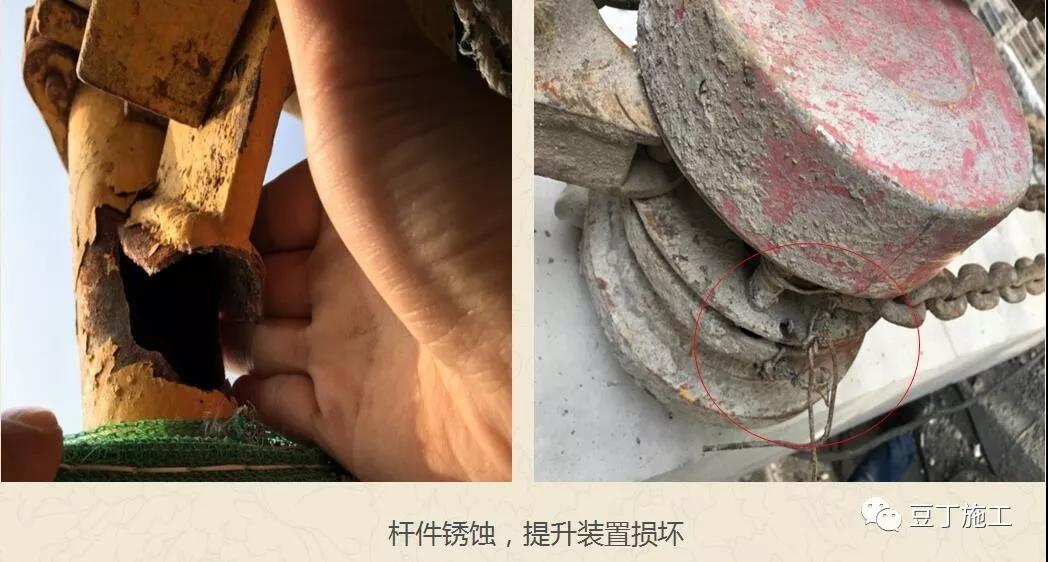

卸荷支撐長度不足

處理辦法:

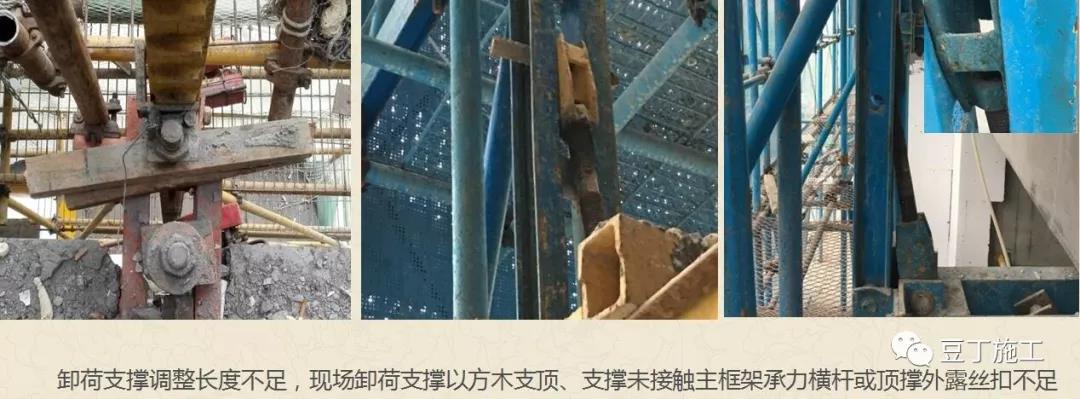

① 個別卸荷支撐無法滿足支撐要求時,可將支撐頂絲調節至最低位置,支撐在下層防墜齒條上,若大面積出現卸荷支撐長度不足時,則應考慮調整架體提升高度。

② 嚴格把控進場材料及組裝,豎向主框架底部預留的提升裝置懸掛點一般只有1個,且不可能出現在中間層框架上。對于已經存在的既成事實,需增設專用銷軸輔助支撐。

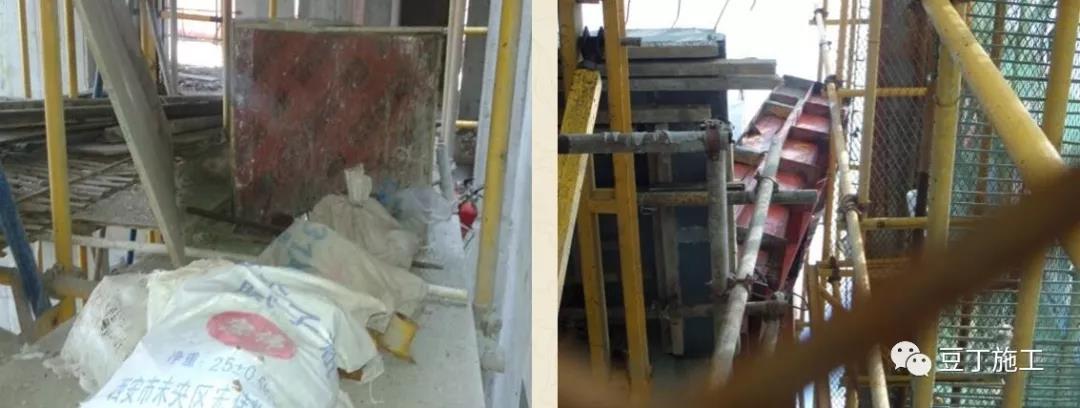

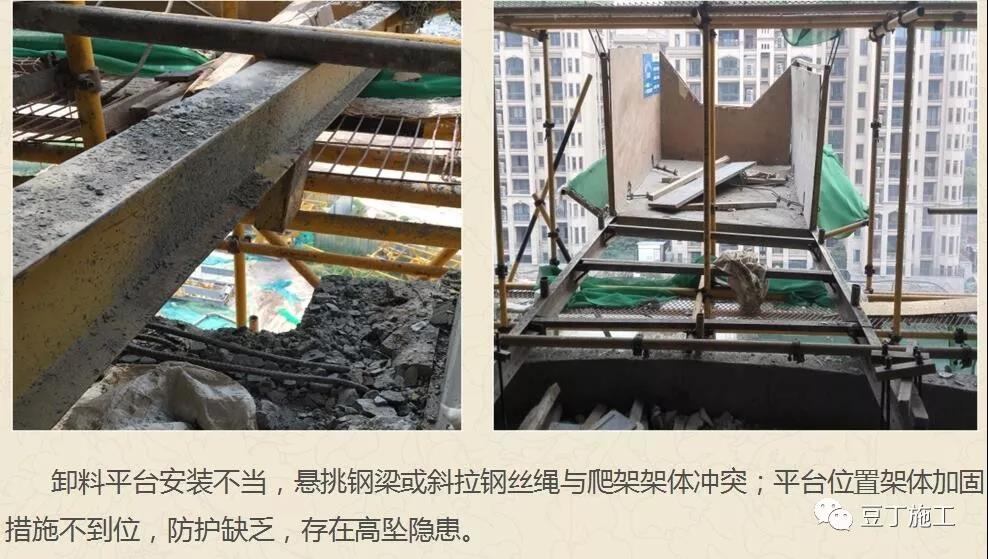

卸料平臺安裝不當

處理辦法:

① 保證卸料平臺入口暢通,若施工時支模架配置3層,拆除卸料平臺底部水平桁架斜桿,支模架配置2層,拆除水平防護桿;

②開口位置三邊采取加固措施:兩側及洞口頂部采用雙立桿,上步架搭設八字撐,頂面、立面增設斜撐,洞口四周按照臨邊進行封閉、隔離;

③ 架體提升后,洞口位置水平桿應低于料臺懸挑梁,斜拉鋼絲繩及料臺其他部位均不得與爬架接觸;

④料臺在不使用時,洞口側面應采用與外立面同種維護材料進行封閉、維護。?

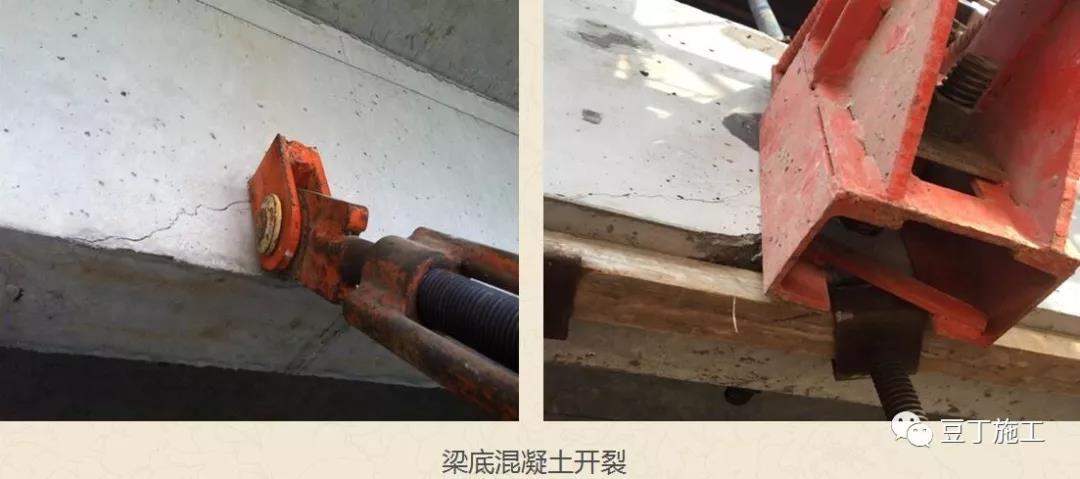

梁底開裂

處理辦法:

① 支座或拉桿設置在梁上的,方案中必須核算梁的原有截面及配筋是否滿足支座承載要求,若不滿足,則須按照受力情況加配鋼筋或在梁底采取加固措施;

② 支座預埋孔埋設時,應保證孔洞邊緣距離梁底不少于100mm,必要時可在預埋孔底部局部加筋;

③? 冬期施工應適當放慢施工進度,注意混凝土強度控制,混凝土強度未滿足方案要求前不得進行提升作業。

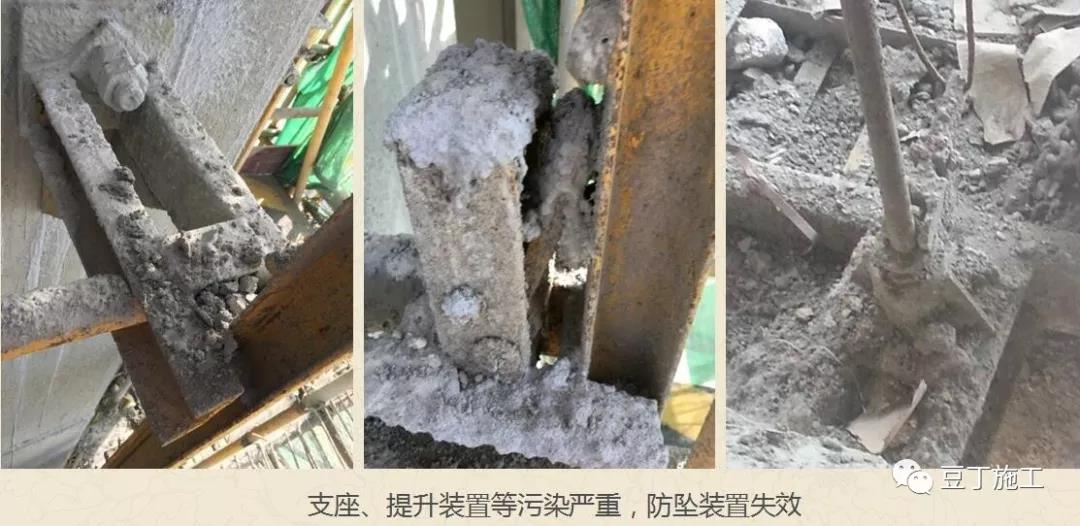

構件污染

處理辦法:

① 建筑外圍構件混凝土澆筑時,采取防護措施,避免混凝土濺出污染外架桿件,遇到特殊情況,造成構件污染時,應第一時間清理,保證桿件有效工作;

② 防墜裝置必須采取防塵、防污染措施有效遮蓋。

立網安裝

處理辦法:

① 網框必須必須設置單獨的承力桿件,承受其本身自重;

② 為避免網框翻轉,建議承力構件應設置上下兩排,連接件應與架體可靠連接,且各部位桿件承力滿足立網框受力要求。

架體堆載

處理辦法:

第一時間清除所有外荷載。

素材來源于中天建設、湖南省住房及城鄉建設廳,由豆丁施工整理,侵刪

| | | | | | | | | | | | | | | | | | | | | | | | | | | | | | | | | | | | | | | | |
